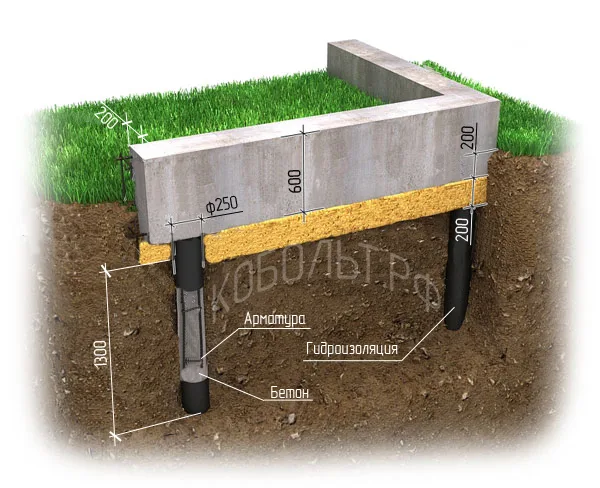

Фундамент на буронабивных сваях

Увеличение заглубления свай 1700-2500мм

Фундамент на буронабивных сваях

Фундамент на буронабивных сваях

Тип дома
Деревянный (брус, бревно), каркасный дом, кирпичный дом, дом из газо- и пено- бетона
Тип грунта
Песок
Возможные варианты по увеличению заявленных базовых характеристик
  • Уменьшение шага между сваями
  • Увеличение диаметра арматуры
  • Увеличение марки бетона М300-М450
  • Увеличение заглубления свай 1700-2500мм
  • Увеличение выступающей части сваи за уровень земли
  • Изменение ширины и высоты ростверка
  • Обсадные трубы для свай (металл, пластик)


          Буронабивные сваи

         Фундамент на буронабивных сваях дешевле основательного ленточного и монолитного фундамента.

       Сваи при монтаже устанавливают ниже уровня промерзания грунта. Для гидроизоляции, а также для  снижения давления грунта (силы морозного пучения возникают в грунте и действуют на сваю, пытаясь вытолкнуть ее наружу) сваи заключаются в двойную рубашку из рубероида.

         На практике используются два вида фундамента на буронабивных сваях – с висячим ростверком и заглубленным ростверком.

      При висячем ростверке расстояние между ростверком и землей составляет 80-100 мм, это защищает фундамент от нежелательных последствий грунта при вспучивании.

         При заглубленном ростверке фундамент закладывают в грунт на глубину на 200 мм.

          Строительство фундамента

     С начала делается разметка будущего фундамента. Согласно плана фундамента копается траншея  глубиной 400 мм. В траншее согласно плана бурятся отверстия на глубину 1300 мм. В скважины опускается двойная рубашка из рубероида, а на глинистых и болотистых грунтах устанавливаются обсадные трубы . Пространство между трубой и скважиной нужно заполнить песчано-гравийной смесью (ПГС).

    В пробуренную скважину опускается каркас из арматуры, который не должен касаться дна скважины. Далее скважины бетонируются. Бетон уплотняется глубинным вибратором. Над поверхностью остается часть арматуры для дальнейшей связки с конструкцией ростверка.

        После бурения и бетонирования свай, в траншеи делается песчаная подушка, высотой 200 мм.

        Далее собирается опалубка, в которую кладется связанная арматура. После чего ростверк и заливается бетоном.

        Окончательно нагружать фундамент рекомендуется не раньше чем через три недели.

Подбор работ

Расскажите о своей задаче

Шаг 1 из 4 — тип объекта

Какой у вас объект?

Перезвоните мне

Оставьте номер для обсуждения задачи.

ГК «КОБОЛЬТ»

Чат с компанией

Представьтесь и опишите задачу — специалист ответит здесь или свяжется по телефону.

Проверяем доступность чата…

Подключаем чат
